限られた時間と空間、多数の協力会社との協業。着工から竣工まで、Meissaが最も透明で安定した現場管理を支援します。
口頭報告と平面図だけでは同時多発的な動線を捌けず、把握が遅れるほどその責任は管理者が負うことになります。

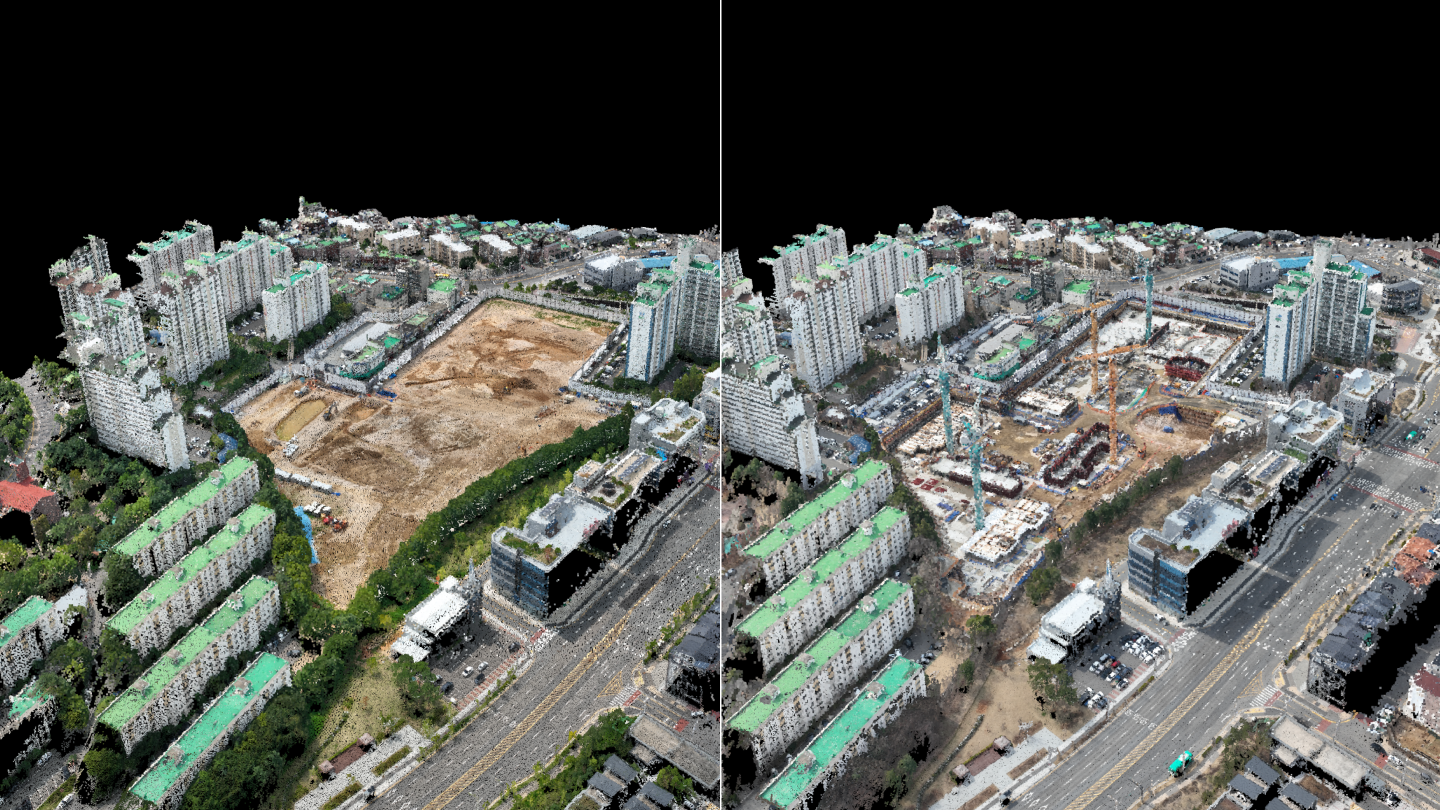

ドローンで現場全域を定期撮影すると、オルソ画像上にエリアごとの進捗が可視化されます。どのエリアが遅れているかを即座に特定でき、実際の施工データが意思決定の根拠になります。

「状況を正確に把握できることが最大の利点です。現場はリアルタイムで動いているのに、図面は固定されていますから。図面だけでは確認できなかった実際の施工状況がMeissaなら一目で分かり、計画づくりと管理が格段に楽になりました。」
推定に近い精算方法が通用しているため、毎月同じトラブルが繰り返されます。

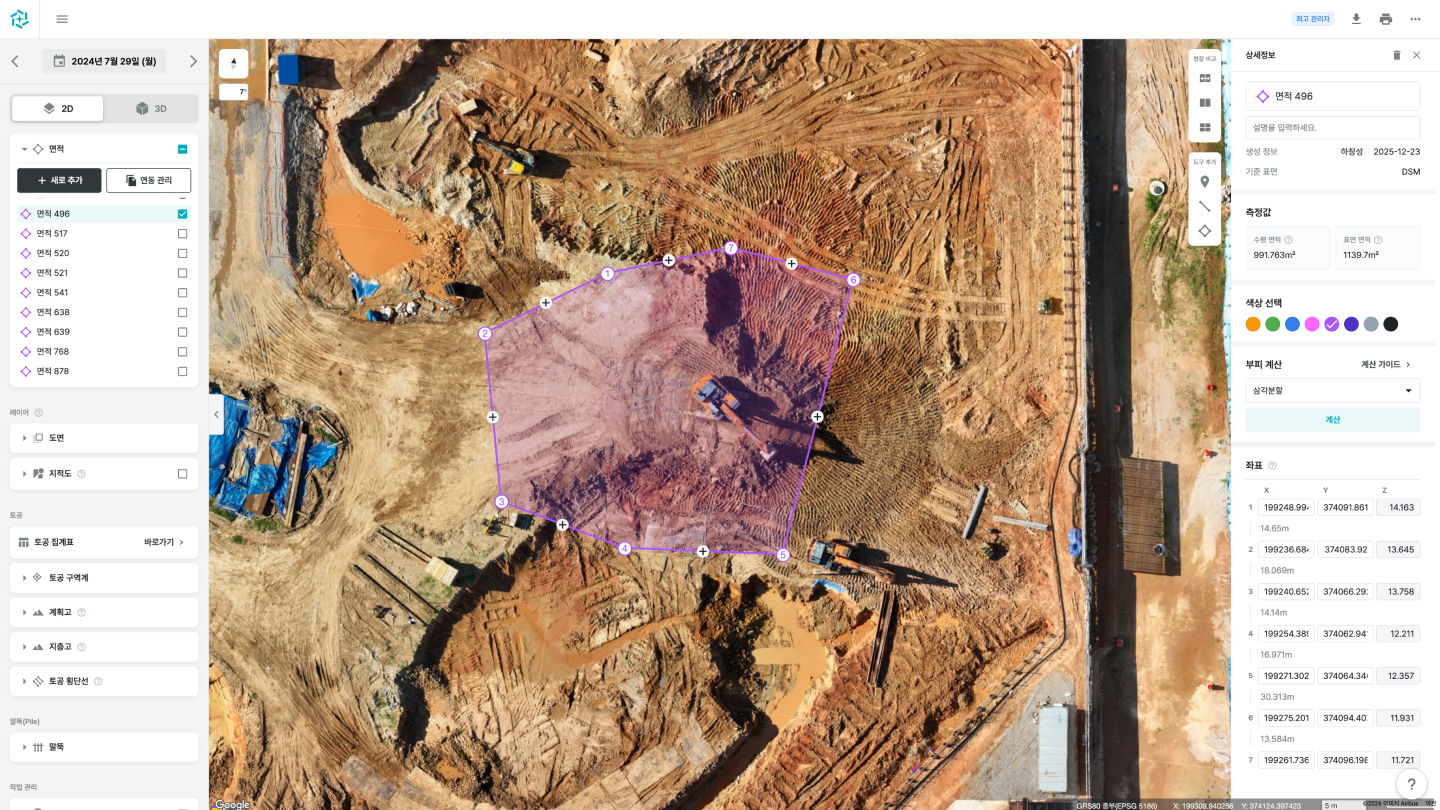

ドローンデータで面積・体積を座標ベースに算出すれば、土工量の計算が数日から10分に短縮されます。

「10時間以上かかっていた土工量の計算が10分で済むようになり、土工業者との出来高をめぐる問題が自然になくなりました。」
「Meissaの面積ツールを使えば作業量を客観的に把握できるため、出来高精算のサイクルが楽になりました。」
竣工後にクレームが発生した際、必要な時点・エリアの記録を再び探し出すことは容易ではありません。

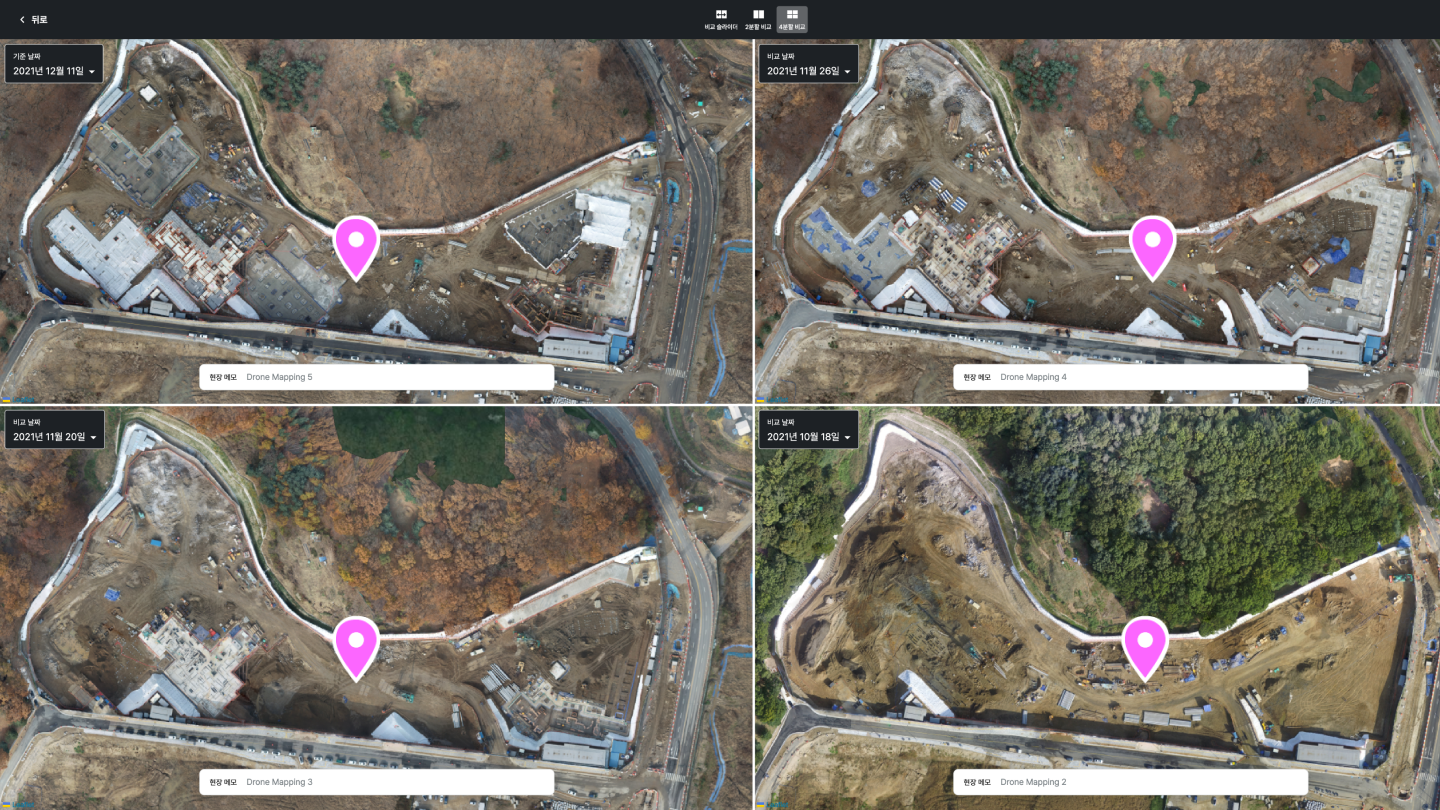

定期的な撮影により、工事の過程が日付別・位置別の3Dデータとして保存されます。いつでも過去の特定時点に立ち返り、施工の正当性を証明できます。

「タワークレーンのケーブルを土で覆った状態から再び掘削しなければならないとき、Meissaを確認してケーブルの埋設位置を把握し、無事に工事を進められたことがあります。現場は止められません。結局、最後に残るのは記録だけだと思います。」

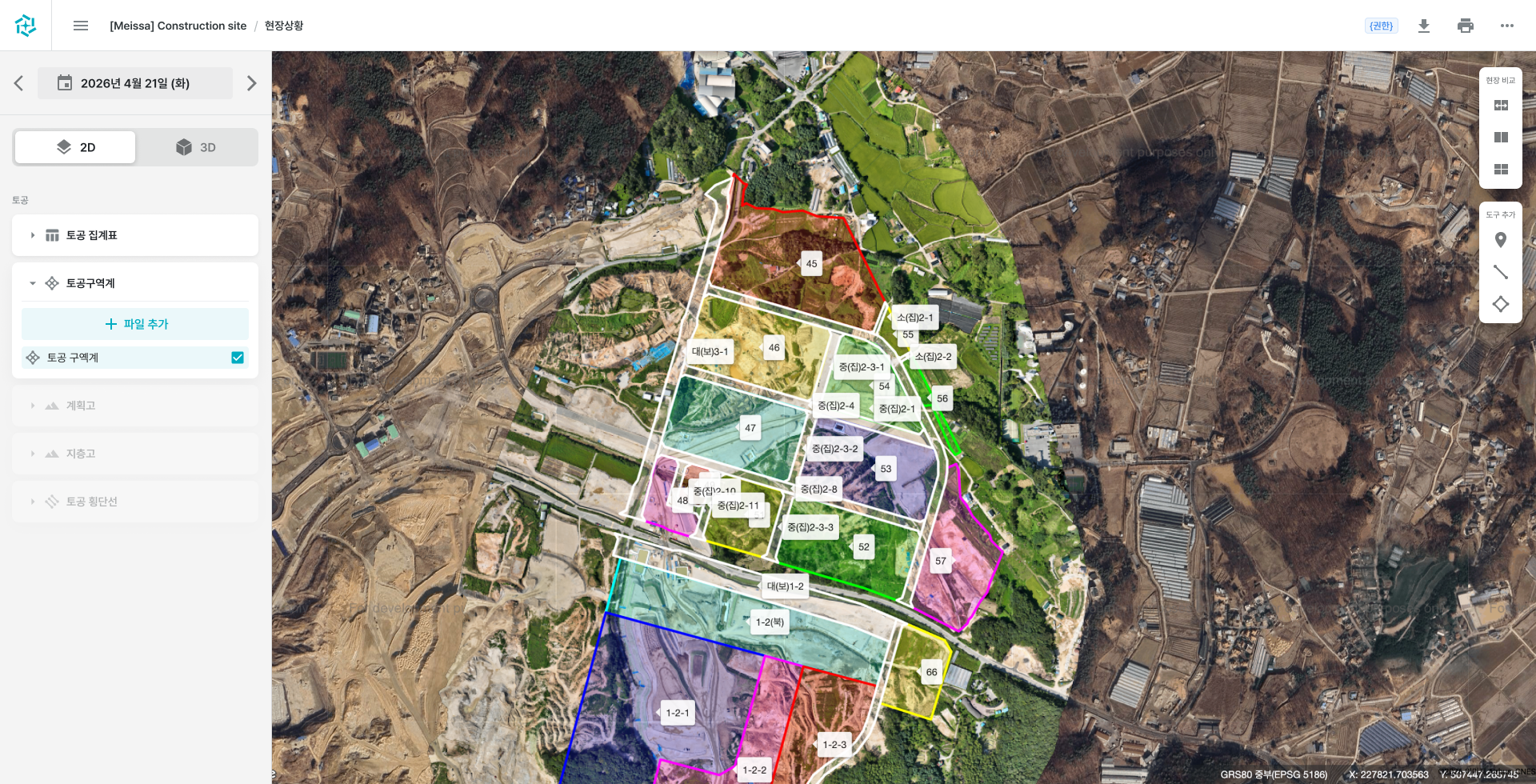

現場の規模と工程の複雑さを一緒に検討し、最適な導入方法を設計します。
エリアごとに基準が異なるため一貫したモニタリングができず、協力会社とのやり取りのたびに車で現場を回る必要があります。
膨大な現場がモニターの中に収まります。協力会社を招待し、同じオルソ画像上で位置を指し示しながら即座に判断。現地確認が本当に必要な場所だけに移動することで、管理の効率を最大化します。

「工事の初期は『ランプAの何ステーション付近でこういう問題が出ているようなので確認してください』と言えば、わざわざ現場に出向く必要がありました。今は電話でも『Meissaの何日付のファイルを開いてみてください』と言えば『はい、確認しました』で済みます。プロジェクトの取りまとめにかかる時間と労力が大幅に減りました。」
測量の1サイクルが長引くほど、出来高精算や発注者への報告スケジュールも後ろ倒しになります。

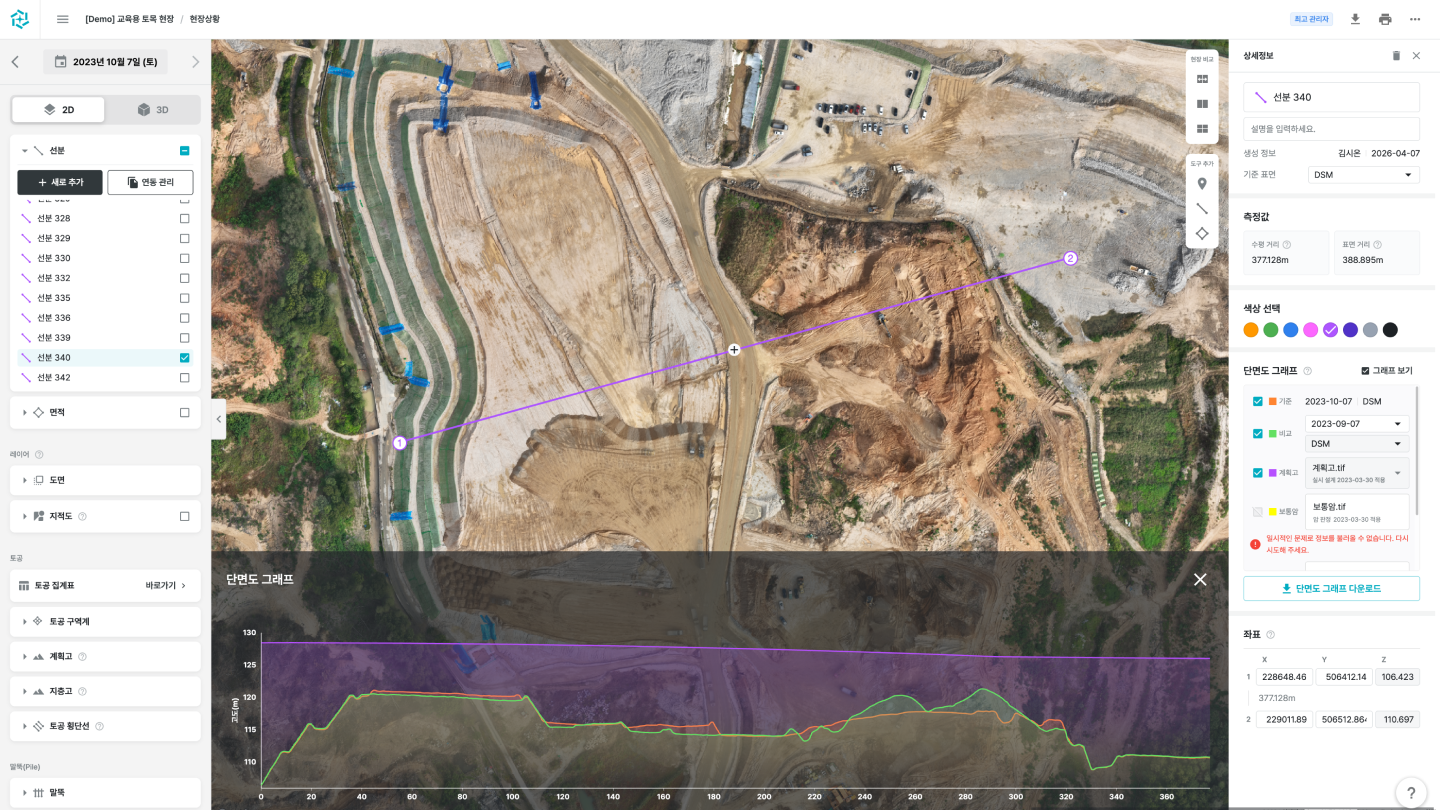

オルソ画像・3Dモデル上でエリアごとの切土・盛土量を素早く算出します。数日かかっていた測量の後処理が、10分程度に短縮されます。

「以前は出来高算出の時期に合わせて測量を行い、測点ごとの断面作図と数量算出から土積表を作るのが当たり前でした。Meissaを使ってからは数量算出がより精密になっただけでなく、所要時間も大幅に短縮されました。始終点を入力したExcelファイルをアップロードすれば土工横断線が自動で設定され、CADファイルとして簡単にダウンロードできます。」
追加工事費の補填には明確な証憑が必要ですが、従来の測量と写真だけでは変更前後や作業範囲を客観的に証明することが困難です。
時点ごとに蓄積したデータで、変更前後をcm級の精度で比較します。変化した作業範囲と内容がデータで裏づけられ、協議の出発点が主張ではなく測量データに変わります。

「着工時点で数量の問題がありました。地盤調査報告書が作成された時点と実際に着工した時点とで土工レベルが違ったために生じた問題です。これをもとに予算を組み直す必要がありましたが、ちょうどMeissaで撮影しておいた時点別のオルソ画像がありました。これで時点ごとのレベルを客観的に比較でき、予算の再算定に必要な差分を素早く把握できました。」
関係者ごとに持っている現場情報が異なるため認識がずれ、意思決定が遅れがちになります。
毎日ドローンデータを取得すれば、資材の位置、重機の動線、協力会社の作業エリアが一つの画面に整理されます。同じ画面の上で進捗と次の意思決定をまとめて扱えます。

「今は発注者との会議も、週次会議も、日々の工程会議もすべてMeissaで進めています。すべてのデータが一つのプラットフォームに集まるので、現場状況の情報が食い違ったり認識の範囲がずれたりする問題が根本からなくなりました。協業の効率が上がったことで、会議時間も短くなりました。」
整合性の検証がいつも一歩遅れ、そのずれが手戻りにつながります。

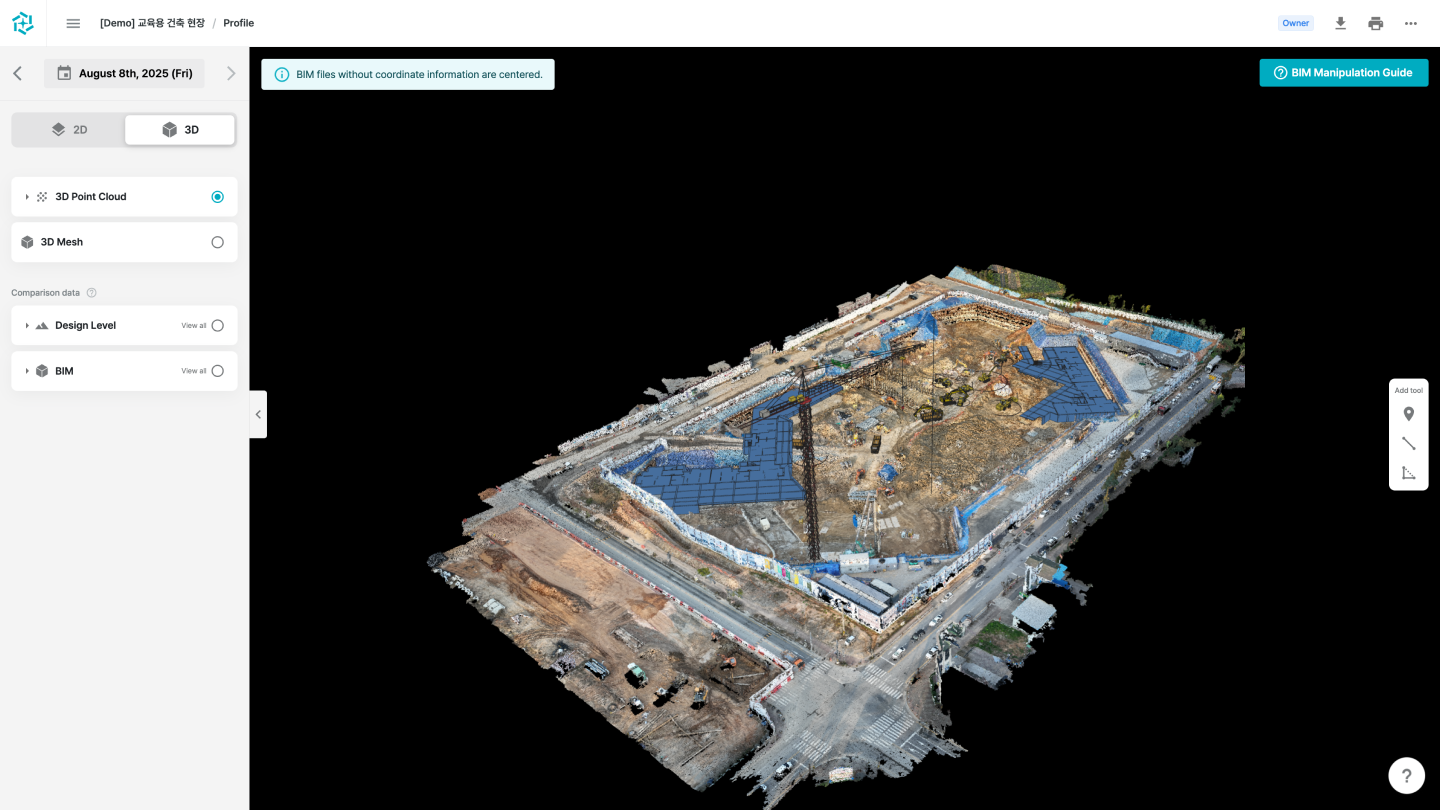

WebベースのBIMビューアでrvt・ifcファイルを現場のタブレットから直接開き、ドローンのオルソ画像・3Dモデルとその場で重ねて比較します。整合誤差を施工時点で発見し、手戻りを減らします。

「MeissaはWebベースのプラットフォームでありながら、rvtもifcもアップロードできます。ビューア機能があるので、現場の作業員がタブレットでその場の施工状態を見ながら『この位置に配管がこう入っているのか』と直感的に把握できます。」
現場の特性上、高所設備と多数の重機が同時に動きます。作業員に図面で動線を指示するには限界があり、動線が交錯すれば作業の干渉はもちろん、重大な挟まれ事故に直結します。

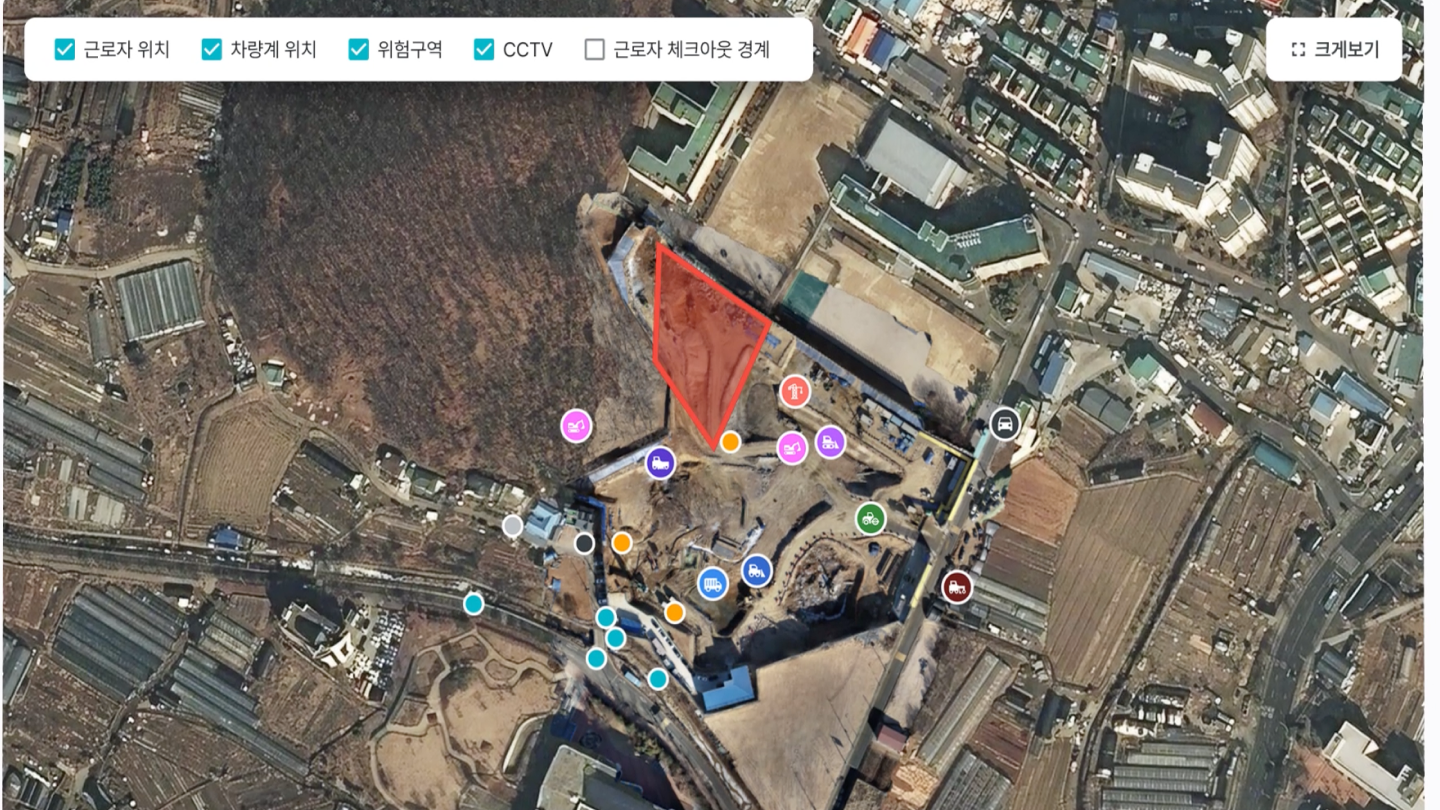

毎日のドローン撮影で、資材の位置、重機の動線、他の協力会社の作業エリアを可視化します。安全朝礼では平面図ではなく実際の現場写真で動線を指示し、作業の干渉と事故のリスクを同時に取り除きます。

「当現場は道路が狭く手狭な状況ですが、建設機械が200台ほど行き交っています。朝のTBM(安全朝礼)でスクリーンに映して周知していますが、平面図を読み慣れていない作業員の方にも可視化された資料で説明すると、確実に伝わります。」
メイサのソリューションが建設現場をどう変えるのか、お客様の導入事例でご覧ください。
